Compte-rendu de chantier BTP : rédaction, contenu et bonnes pratiques

Rédaction, contenu obligatoire et valeur juridique du CR de chantier

8

19 mai, 2026

Modèle PAQ Word

    Sommaire

      En bref :

      • Le compte-rendu de chantier trace chaque décision prise en réunion — c’est votre filet de sécurité en cas de litige.
      • En marché public, c’est le maître d’œuvre qui le rédige. Vous avez 8 jours pour contester.
      • Vous repartez avec une checklist des 10 rubriques obligatoires et les bons réflexes pour protéger votre entreprise.

      Le compte-rendu de chantier est le document qui formalise tout ce qui se dit en réunion de chantier. Concrètement, il consigne les décisions, les actions à mener, les retards constatés et les responsabilités de chacun. Pour votre entreprise, c’est bien plus qu’un simple procès-verbal : c’est une preuve opposable en cas de désaccord. Voici comment l’utiliser pour vous protéger. 📋

      Compte rendu de chantier - BTP

      Qu’est-ce qu’un compte-rendu de chantier ?

      Le compte-rendu de chantier (souvent abrégé CR) est le document écrit qui retrace le déroulement d’une réunion de chantier. En pratique, il liste les participants présents, les points abordés, les décisions prises et les actions assignées à chaque lot. Ainsi, il sert de mémoire collective du chantier.

      Différence avec un PV de réception

      Attention à ne pas confondre CR de chantier et procès-verbal de réception. Le CR accompagne le chantier tout au long de l’exécution — c’est un document récurrent (hebdomadaire ou bimensuel). En revanche, le PV de réception intervient une seule fois, à la fin des travaux. Pour en savoir plus sur cette étape finale, consultez notre guide sur la réception des travaux.

      À retenir : le compte-rendu de chantier n’est pas un document anodin. En effet, un CR non contesté dans les délais vaut acceptation de son contenu. Autrement dit, si vous laissez passer un CR qui vous impute un retard, ce retard vous sera opposable.

      Retenez le principe : chaque réunion de chantier produit un CR. Chaque CR engage ceux qui ne le contestent pas. C’est pourquoi il faut le lire, le vérifier et réagir dans les temps.

      Qui rédige le CR et quand ?

      En marché public, c’est le maître d’œuvre qui rédige le compte-rendu de chantier. Le CCAG Travaux 2021 (article 28) encadre cette obligation. Concrètement, le maître d’œuvre convoque la réunion, anime les échanges, puis rédige et diffuse le CR à tous les participants.

      Fréquence des réunions

      En pratique, les réunions de chantier ont lieu chaque semaine sur les opérations courantes. Pour les petits chantiers (moins de 3 lots, durée inférieure à 6 mois), une réunion bimensuelle suffit généralement. Par exemple, sur un chantier de réhabilitation de 4 logements avec 3 lots et 4 mois de travaux, une réunion tous les 15 jours est la norme.

      Délai de diffusion

      Le maître d’œuvre diffuse le CR dans les jours qui suivent la réunion — en pratique, comptez 2 à 5 jours ouvrés. Ensuite, vous disposez d’un délai pour formuler vos observations. En marché public, ce délai est généralement de 8 jours. Passé ce délai, le contenu du CR est réputé accepté. Par conséquent, ne laissez jamais un CR traîner dans votre boîte mail sans le lire. ⚠️

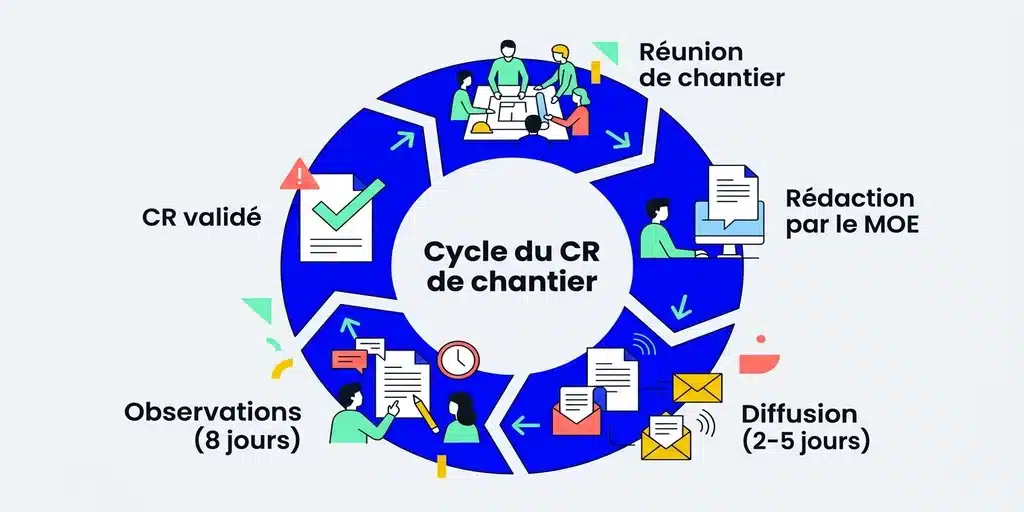

      Cycle du compte-rendu de chantier : réunion, rédaction, diffusion, observations, validation

      En marché privé, la rédaction du CR revient souvent au maître d’œuvre également. Toutefois, la norme NF P 03-001 ne fixe pas de délai aussi strict. C’est le contrat qui prévaut. Néanmoins, la jurisprudence reconnaît la même logique : un CR non contesté vaut acceptation.

      Contenu obligatoire d’un CR de chantier

      Un compte-rendu de chantier structuré doit couvrir 10 rubriques. En pratique, le maître d’œuvre utilise un modèle type qu’il remplit à chaque réunion. Voici donc ce que vous devez retrouver dans chaque CR.

      Les 10 rubriques type

      1. Date, lieu et numéro de la réunion — pour tracer la chronologie du chantier. 📋
      2. Liste des présents et absents — votre présence ou absence est consignée. Ainsi, un absent non excusé peut se voir opposer les décisions prises.
      3. Avancement des travaux par lot — le maître d’œuvre note le pourcentage d’avancement de chaque lot. Concrètement, c’est ce chiffre qui servira de référence en cas de litige sur les retards.
      4. Points techniques soulevés — choix de matériaux, modifications, interfaces entre lots.
      5. Décisions prises — chaque décision est attribuée à un responsable avec une échéance.
      6. Difficultés et réserves signalées — intempéries, retards d’approvisionnement, non-conformités. De plus, c’est ici que vous devez faire consigner vos alertes. ✅
      7. Planning et délais — comparaison entre le planning prévisionnel et l’avancement réel. Votre diagramme de Gantt sert de référence.
      8. Sécurité et prévention — observations du coordonnateur SPS, incidents éventuels.
      9. Actions à mener avant la prochaine réunion — tâches assignées avec responsable et délai.
      10. Date de la prochaine réunion — pour assurer la continuité du suivi.

      Les rubriques obligatoires d'un compte-rendu de chantier BTP

      Conseil : à chaque réunion, vérifiez que vos observations de la semaine précédente ont bien été reprises dans le CR. En effet, si une demande que vous avez formulée n’apparaît pas, elle n’existe pas juridiquement.

      Un CR complet n’est pas un CR long. C’est un CR qui trace les décisions, les responsabilités et les délais — rien de plus, rien de moins.

      Pourquoi le CR vous protège

      Le compte-rendu de chantier a une valeur juridique réelle. En cas de litige, c’est l’un des premiers documents que le tribunal examine. Concrètement, voici pourquoi il vous protège — ou vous dessert.

      Preuve des retards et responsabilités

      Imaginons un chantier de bureaux R+3 avec 5 lots. Le lot peinture accuse 3 semaines de retard. Le maître d’ouvrage impute ce retard à votre lot plomberie (qui aurait libéré les locaux en retard). Sans CR, c’est votre parole contre la sienne. En revanche, si les CR successifs montrent que vous avez terminé vos travaux à temps et que le retard provient du lot électricité, vous avez une preuve datée et non contestée. 🛡️

      Contestation des observations

      Si un CR vous impute une responsabilité que vous contestez, vous devez réagir par écrit dans le délai d’observation (généralement 8 jours). Par conséquent, envoyez un courrier recommandé ou un mail avec accusé de réception au maître d’œuvre. Précisez clairement quel point vous contestez et pourquoi. Ainsi, votre contestation sera opposable.

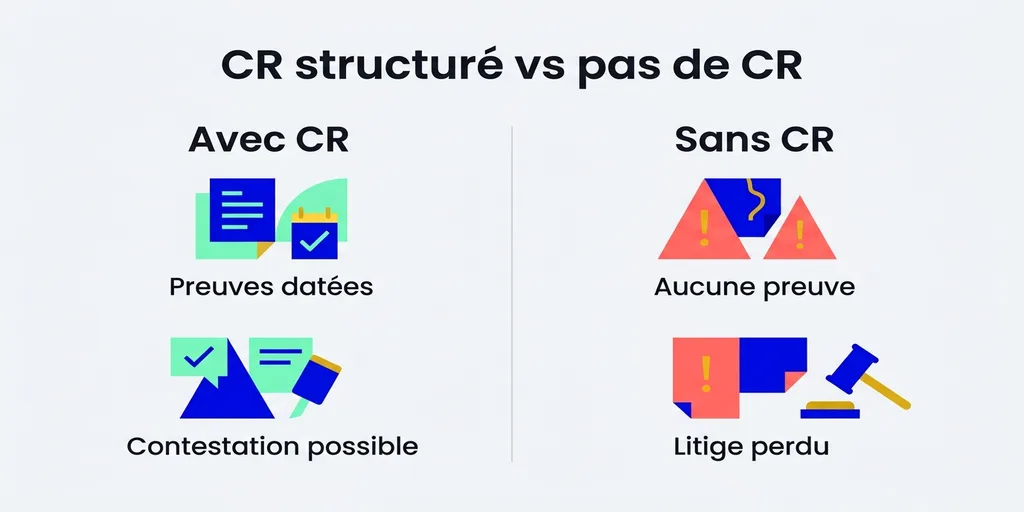

      Comparatif avec et sans compte-rendu de chantier structuré en cas de litige

      Par ailleurs, les CR servent aussi à prouver que vous avez signalé un problème en temps utile. Par exemple, si vous constatez un défaut de conception sur un plan et que vous le faites consigner au CR, votre responsabilité est dégagée sur ce point. En pratique, la règle est simple : ce qui n’est pas écrit n’existe pas.

      Attention : un CR non contesté dans les 8 jours (en marché public) vaut acceptation tacite. Ne prenez jamais ce délai à la légère — c’est le même principe que pour un décompte mensuel.

      Comment contester un CR

      Contester un compte-rendu de chantier n’est pas un acte conflictuel — c’est un acte de gestion normale. Voici donc la méthode en 4 étapes.

      1. Lire le CR dès réception — ne laissez pas passer le délai de 8 jours. En pratique, bloquez 15 minutes dans votre agenda le lendemain de chaque réunion. 📋
      2. Identifier les points litigieux — comparez le CR avec vos notes de réunion. Repérez les écarts : avancement sous-estimé, responsabilité mal attribuée, décision non mentionnée.
      3. Rédiger vos observations — soyez factuel et concis. Par exemple : « Point 5.2 : le retard de 4 jours sur le lot plomberie est imputable à l’attente du réseau EU, livré le 15/03 au lieu du 11/03 (cf. bon de livraison joint). »
      4. Envoyer par écrit avec preuve de réception — courrier recommandé, mail avec accusé de réception, ou remise en main propre contre décharge. Ainsi, vous avez la preuve de votre contestation. ✅

      Concrètement, imaginez que le CR n° 12 vous impute un retard de 5 jours. Vous savez que ce retard vient d’une modification demandée par le maître d’ouvrage (OS n° 3 du 02/04). Vous envoyez vos observations dans les 8 jours en citant l’ordre de service. Résultat : le CR n° 13 intègre votre rectification. C’est aussi simple que ça (croyez-nous, on en a vu passer).

      Outils pour faciliter le suivi

      Suivre les CR de chantier sur une opération longue (12 à 18 mois, 20 à 40 réunions) demande de l’organisation. Voici donc les outils qui font la différence.

      Tableau de suivi des CR

      Un tableau de suivi des documents vous permet de tracer chaque CR : numéro, date, points vous concernant, observations envoyées, statut de contestation. En pratique, c’est le moyen le plus simple de ne rien laisser passer. De plus, en cas de réclamation de fin de chantier, vous retrouvez instantanément les CR pertinents.

      Modèle PAQ Word

      Vous démarrez un chantier et le maître d'ouvrage réclame votre plan d'assurance qualité ?

      Téléchargez notre modèle PAQ Word 40 pages, structuré selon les exigences des donneurs d'ordre BTP : organisation qualité, points d'arrêt, plan de contrôle, traçabilité, gestion des non-conformités. Personnalisable en 30 minutes.

      📋 Livré immédiatement après paiement, au format Microsoft Word (.doc).

      Découvrir le produit

      Archivage structuré

      Archivez chaque CR avec vos observations dans un dossier dédié. En effet, les CR font partie des pièces annexes de votre DOE. Par conséquent, conservez-les classés par date et numéro. Un classement rigoureux dès le démarrage vous évitera des heures de recherche en fin de chantier.

      Vos fiches d’autocontrôle issues de votre PAQ complètent utilement les CR. En effet, elles prouvent que vous avez traité les non-conformités signalées en réunion. Ainsi, vous disposez d’un dossier cohérent : le CR identifie le problème, le PAQ trace la correction.

      Exemple terrain

      Le contexte

      Voyons maintenant un cas concret. Vous êtes entreprise de gros œuvre sur un bâtiment collectif R+4 : 6 lots, 14 mois de travaux, 35 personnes en pointe. Le chantier en est à sa 18e réunion hebdomadaire — vous avez donc 17 CR précédents en archive.

      La contestation en action

      Au CR n° 18 (semaine 22), le maître d’œuvre note un retard de 8 jours sur votre lot. Voici comment vous réagissez :

      • Jour J+1 : lecture du CR — vous identifiez que le retard vous est imputé. Toutefois, vous savez que 5 de ces 8 jours résultent d’un arrêt pour intempéries (pluie continue du 15 au 19 mai). 🏗
      • Jour J+3 : rédaction des observations — vous rédigez un courrier factuel : « Le retard de 8 jours mentionné au point 4.1 inclut 5 jours d’arrêt intempéries (cf. relevé météo joint et journal de chantier). Le retard imputable au lot gros œuvre est donc de 3 jours, non de 8. »
      • Jour J+4 : envoi recommandé — vous envoyez vos observations au maître d’œuvre avec copie au maître d’ouvrage. De plus, vous conservez l’accusé de réception.
      • CR n° 19 : rectification — le maître d’œuvre intègre votre observation. Le retard officiel passe de 8 à 3 jours. Par conséquent, les pénalités de retard éventuelles portent sur 3 jours, pas 8. Concrètement, sur un marché avec 200 €/jour de pénalité, vous économisez 1 000 €. 💰

      Le résultat

      C’est la preuve qu’un suivi rigoureux des CR protège concrètement votre entreprise. En pratique, les entreprises qui contestent systématiquement les erreurs dans les CR réduisent significativement leurs litiges de fin de chantier. Ainsi, le temps investi dans la lecture et la contestation des CR est toujours rentabilisé.

      De plus, pensez à croiser vos CR avec votre journal de chantier et vos relevés météo. En effet, ces documents complémentaires renforcent votre argumentation en cas de réclamation. Concrètement, un tribunal accorde toujours plus de crédit à une entreprise qui produit des preuves structurées et datées qu’à celle qui se défend oralement. ⚠️

      Découvrir le tableau de suivi

      Dernière mise à jour : mai 2026

      Le compte-rendu de chantier est-il obligatoire ?

      En marché public, oui. Le CCAG Travaux 2021 (article 28) impose des réunions de chantier et la rédaction de comptes-rendus par le maître d’œuvre. En marché privé, la norme NF P 03-001 prévoit également des réunions régulières, mais les modalités dépendent du contrat.

      Qui rédige le CR en marché public ?

      Le maître d’œuvre rédige le compte-rendu de chantier. Il convoque la réunion, anime les échanges et diffuse le CR à tous les participants dans les jours qui suivent.

      Quel est le délai pour contester un CR ?

      En marché public, le délai d’observation est généralement de 8 jours à compter de la diffusion du CR. Passé ce délai, le contenu est réputé accepté. Vérifiez le délai exact dans votre marché.

      Le CR de chantier a-t-il une valeur juridique ?

      Oui. En cas de litige, le tribunal examine les CR pour établir les responsabilités. Un CR non contesté dans les délais vaut acceptation de son contenu. C’est pourquoi il faut le lire et réagir systématiquement.

      Que faire si le CR ne reflète pas ce qui s'est dit en réunion ?

      Envoyez vos observations par écrit (courrier recommandé ou mail avec accusé de réception) au maître d’œuvre dans le délai d’observation. Précisez les points que vous contestez avec des éléments factuels à l’appui.

      Faut-il signer le CR de chantier ?

      En pratique, les CR ne sont pas signés par les participants. C’est le maître d’œuvre qui les valide en les diffusant. L’absence de contestation dans les délais vaut acceptation — la signature n’est pas nécessaire.

      Comment archiver les CR pour un dossier de réclamation ?

      Classez chaque CR par date et numéro dans un dossier dédié. Conservez vos observations envoyées avec les accusés de réception. En cas de réclamation, ce dossier structuré constitue votre preuve principale. Les CR font aussi partie des pièces annexes du DOE.

      Voir tous les articles
      Sébastien KVOT

      Articles similaires

      12/05/2026

      Réception des travaux BTP : OPR, PV et levée de réserves — guide entreprise

      La réception des travaux marque la fin de votre chantier et le début de vos garanties. Guide pratique : OPR, réserves, PV et préparation pour une réception sans accroc.

      En savoir plus
      05/05/2026

      DIUO : définition, contenu et rôle de l’entreprise

      Le DIUO recense les informations pour intervenir en sécurité sur un bâtiment après livraison. Voici comment contribuer en tant qu’entreprise exécutante.

      En savoir plus
      16/04/2026

      DOE : guide complet du dossier des ouvrages exécutés

      Le DOE compile tous les documents techniques de votre chantier : plans conformes, fiches techniques, PV d’essais. Guide complet pour le constituer sans oubli.

      En savoir plus
      19/10/2023

      IA et BTP : comment l’intelligence artificielle transforme vos chantiers en 2026

      L’IA transforme le quotidien des entreprises du BTP : rédaction de documents, planification de chantier, prévention. Guide pratique avec cas d’usage concrets pour 2026.

      En savoir plus
      23/03/2023

      Le planning de Gantt

      Comment utiliser un planning de Gantt sur vos chantiers BTP ? Méthode en 5 étapes, coordination des lots, exemple terrain et modèles prêts à l’emploi.

      En savoir plus
