DICT et DT-DICT : guide complet pour l’exécutant de travaux

Déclaration obligatoire avant travaux à proximité de réseaux : démarches, délais et sanctions

8

18 avril, 2026

    Sommaire

      En bref :

      • La DICT (Déclaration d’Intention de Commencement de Travaux) est obligatoire avant tout chantier à proximité de réseaux enterrés ou aériens.
      • C’est l’exécutant de travaux qui la dépose, pas le maître d’ouvrage.
      • Vous saurez ici quand la déposer, comment utiliser le guichet unique et ce qui change au 1er juillet 2026.

      La DICT est le passage obligé avant le premier coup de pelle sur un chantier. Dès que vos travaux se situent à proximité de réseaux enterrés — gaz, électricité, eau, télécoms —, vous devez déclarer votre intention de commencer. En clair, c’est votre responsabilité d’exécutant. Et avec l’échéance du 1er juillet 2026 qui impose le géoréférencement de tous les plans, mieux vaut maîtriser la procédure dès maintenant. 📋

      Chantier VRD avec marquage des réseaux — illustration DICT

      DT et DICT : quelle différence ?

      Ces deux déclarations sont complémentaires, mais elles ne s’adressent pas aux mêmes acteurs et ne couvrent pas la même temporalité. Confondre les deux, c’est risquer de démarrer un chantier sans les bonnes informations — et sans couverture en cas d’incident.

      • La DT (Déclaration de projet de Travaux) : le maître d’ouvrage ou le responsable du projet la dépose en amont, dès la phase de conception. Objectif : identifier les réseaux présents dans la zone.
      • La DICT (Déclaration d’Intention de Commencement de Travaux) : l’exécutant la dépose juste avant le démarrage du chantier. Objectif : prévenir les exploitants et obtenir les plans de localisation.

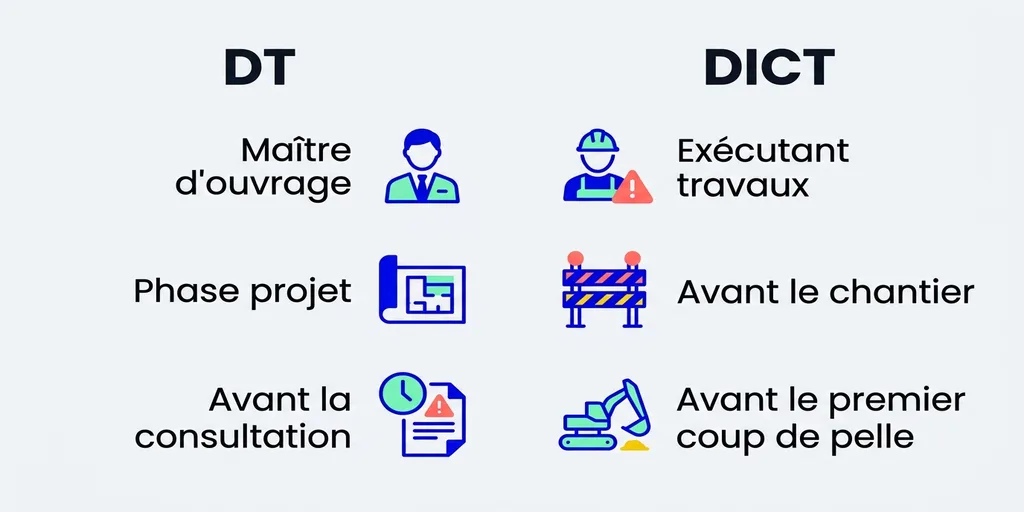

      DT vs DICT — qui dépose quoi et quand

      Prenons un exemple concret. Sur un chantier de voirie communale, la mairie (maître d’ouvrage) dépose la DT six mois avant les travaux. L’entreprise de VRD retenue dépose ensuite sa DICT trois semaines avant de creuser. Si la mairie a bien fait la DT mais que l’entreprise oublie sa propre déclaration, elle creuse à l’aveugle — et c’est elle qui prend le risque.

      À retenir : la DT, c’est le maître d’ouvrage en phase projet. La DICT, c’est vous, l’exécutant, avant de toucher au sol. Les deux sont obligatoires, mais à des moments différents.

      En résumé, la DT prépare le terrain en amont. La DICT le sécurise juste avant l’intervention. Ne comptez jamais sur la DT du maître d’ouvrage pour remplacer votre propre déclaration.

      Quand la DICT est-elle obligatoire ?

      La règle est simple : dès que vos travaux se situent à proximité de réseaux, vous devez déposer cette déclaration. Réseaux enterrés, aériens ou subaquatiques — tous sont concernés (article R554-1 du Code de l’environnement).

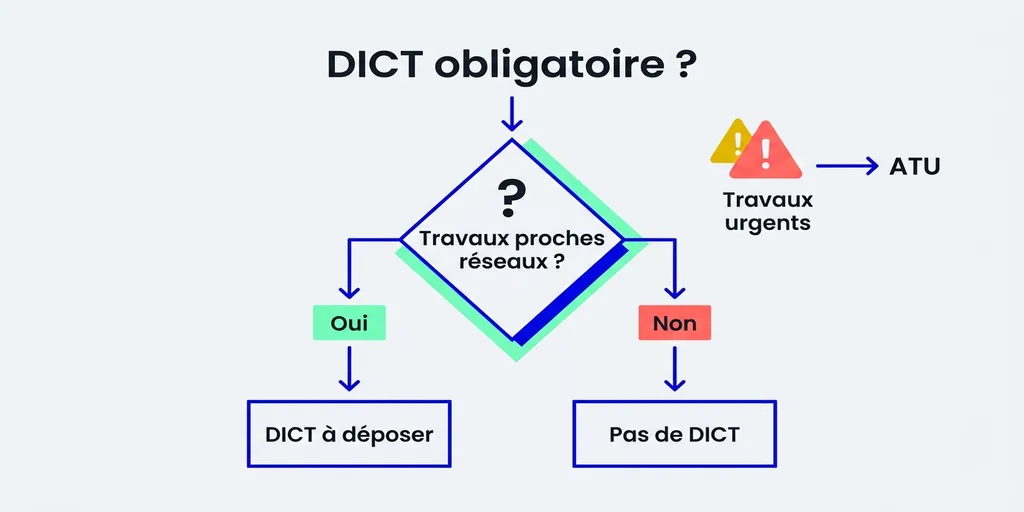

      Arbre de décision — la DICT est-elle obligatoire sur votre chantier

      Voici la matrice de décision pour trancher rapidement :

      • Vous creusez, forez ou effectuez un terrassement → déclaration obligatoire.
      • Vous travaillez à proximité de lignes aériennes (grue, échafaudage, engin de levage) → déclaration obligatoire.
      • Vous posez des fondations, des pieux ou des palplanches → déclaration obligatoire.
      • Travaux de surface sans pénétration du sol (peinture de façade, ravalement) → pas de déclaration nécessaire.
      • Urgence absolue (fuite de gaz, rupture de canalisation) → intervention possible, mais régularisation sous 24 heures. ⚠️

      Imaginez une entreprise de terrassement sur un lotissement neuf. Le terrain semble vierge, mais des réseaux de desserte sont déjà en place (eau potable, électricité, fibre). Sans déclaration, l’entreprise creuse sans connaître leur tracé exact — et c’est souvent là que ça coince.

      Ce n’est pas une formalité administrative de plus. C’est votre seul moyen de savoir où passent les réseaux avant d’enfoncer un godet.

      Comment déposer votre DICT

      La démarche passe par le guichet unique (téléservice réseaux et canalisations). Ce portail gratuit centralise toutes les déclarations en France. Voici les étapes concrètes.

      Les 4 étapes pour déposer votre DICT

      1. Consultez le guichet unique : identifiez les exploitants de réseaux dans l’emprise de vos travaux. Le téléservice fournit la liste automatiquement. 📋
      2. Remplissez le formulaire Cerfa n°14434 : nature des travaux, localisation précise, dates prévisionnelles, techniques employées.
      3. Joignez le plan de l’emprise : un plan coté au 1/200e minimum, avec le tracé exact de la zone d’intervention.
      4. Envoyez la déclaration : le téléservice permet l’envoi dématérialisé. Envoi par courrier recommandé aussi possible. ✅
      5. Attendez les récépissés : chaque exploitant a 9 jours ouvrés (hors jours fériés) pour répondre avec ses plans et recommandations.

      Sur un chantier d’extension d’un bâtiment industriel, l’entreprise de gros œuvre a identifié 6 exploitants via le guichet unique. GRDF, Enedis, le syndicat des eaux, Orange, un réseau de chaleur et un câble fibre privé. Chacun a répondu avec des plans différents. Sans cette étape, impossible de creuser en sécurité.

      Point souvent oublié : la validité de votre déclaration est de 3 mois à compter de la date de consultation du guichet unique. Si le chantier prend du retard et que ce délai expire, vous devez renouveler la démarche. Pensez-y dès la phase de planification.

      Conseil : déposez votre DICT au moins 15 jours avant le début des travaux. Le délai réglementaire de réponse est de 9 jours ouvrés, mais certains exploitants prennent plus de temps — et vous ne pouvez pas commencer sans leurs réponses.

      Réponses des exploitants : que vérifier

      Après l’envoi, les exploitants vous transmettent leurs récépissés. Ne les rangez pas dans un tiroir — étudiez-les en détail.

      Chaque récépissé indique la classe de précision du réseau :

      • Classe A : réseau géoréférencé, précision de 40 cm maximum. Vous connaissez sa position exacte. Classe cible au 1er juillet 2026.
      • Classe B : précision entre 40 cm et 1,50 m. Des investigations complémentaires peuvent s’avérer nécessaires.
      • Classe C : précision supérieure à 1,50 m ou inconnue. Investigations complémentaires obligatoires avant de creuser (sondages, détection). 🔑

      Vérifiez les recommandations de chaque exploitant (fiche OPPBTP). Certains imposent un marquage-piquetage. D’autres exigent leur présence pendant le terrassement.

      Sur un chantier de canalisation en centre-ville, GRDF a classé son réseau gaz en classe B. Sondage par tranchée ouverte : 800 euros, une demi-journée. Sans ce sondage, le risque d’accrocher le gaz était bien réel.

      Les récépissés ne sont pas de simples accusés de réception. Chaque classe de précision détermine votre marge de manœuvre sur le terrain.

      Checklist DICT — 5 points avant démarrage du chantier

      AIPR : le lien avec la DICT

      L’AIPR (Autorisation d’Intervention à Proximité des Réseaux) et la DICT sont souvent confondues. Pourtant, ces deux dispositifs sont distincts et complémentaires.

      La DICT est une déclaration administrative. L’AIPR, en revanche, est une compétence individuelle. Elle atteste que le salarié a reçu une formation aux risques liés aux réseaux (fiche Service-Public.fr).

      Concrètement, trois profils doivent détenir l’AIPR :

      • Concepteur : celui qui prépare le projet (maître d’œuvre, bureau d’études).
      • Encadrant : le responsable de l’exécution (conducteur de travaux, chef de chantier).
      • Opérateur : le salarié qui conduit l’engin ou qui effectue le terrassement manuellement sur le terrain.

      En résumé, la déclaration ouvre le droit de travailler sur la zone. L’AIPR certifie que les intervenants sont compétents. L’une ne remplace pas l’autre.

      Attention : l’inspection du travail vérifie à la fois la déclaration et les AIPR des intervenants. L’absence de l’un ou de l’autre expose l’entreprise à des sanctions.

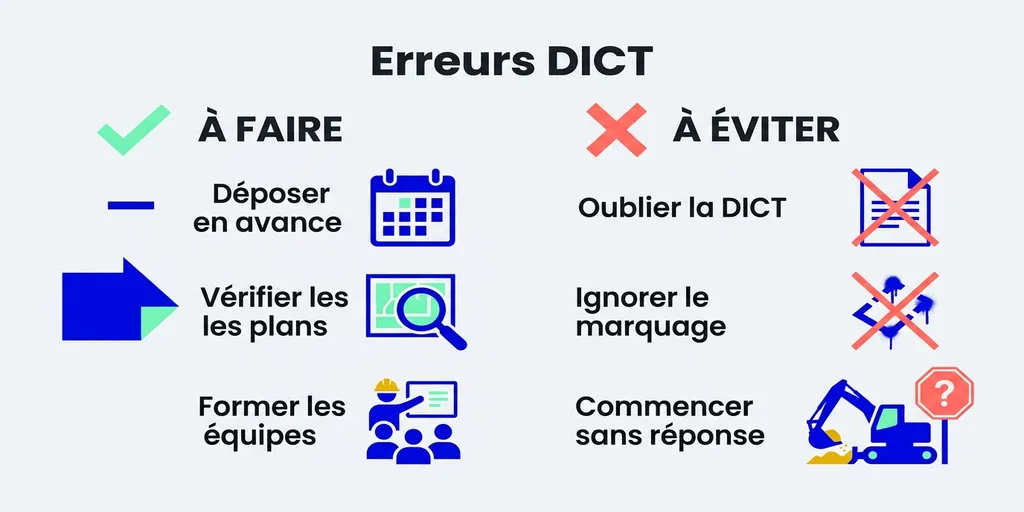

      Erreurs fréquentes DICT — bonnes pratiques et pièges à éviter

      Ce qui change au 1er juillet 2026

      L’échéance du 1er juillet 2026 marque un tournant pour la gestion des réseaux enterrés. À cette date, tous les plans des exploitants devront passer en classe A (précision 40 cm maximum). Base réglementaire : décret n°2011-1241 du 5 octobre 2011 et arrêté du 15 février 2012 modifié.

      Qu’est-ce que cela change pour vous ? Plusieurs points concrets :

      • Moins d’investigations complémentaires : avec des plans en classe A, vous saurez où passent les réseaux. Les sondages coûteux diminueront.
      • Responsabilité accrue : si les plans sont précis et que vous endommagez un réseau, votre défense sera plus difficile.
      • Marquage-piquetage systématisé : les exploitants fourniront des données compatibles avec les outils de géolocalisation terrain. 🎯

      Cependant, certains réseaux anciens ne seront pas encore en classe A à cette date. Les exploitants devront alors l’indiquer clairement. Dans ce cas, les investigations complémentaires restent obligatoires.

      Pour anticiper, vérifiez dès maintenant les récépissés de vos chantiers en cours. Si vous recevez encore des plans en classe C, le passage en classe A va modifier votre façon de préparer le terrassement. Moins de sondages, certes, mais aussi plus de rigueur dans le respect des cotes fournies. Les exploitants auront fait leur part du travail — à vous de respecter les tracés indiqués.

      Erreurs fréquentes et sanctions

      Les infractions sont sanctionnées par le Code de l’environnement (articles R554-1 et suivants). Les montants ne sont pas symboliques.

      • Absence de déclaration avant travaux : amende pouvant atteindre 15 000 euros (personne physique) et 75 000 euros (personne morale).
      • Travaux sans attendre les récépissés : même sanction. Toutes les réponses doivent vous parvenir avant le démarrage.
      • Non-respect des recommandations : en cas d’endommagement, vous vous exposez à des poursuites civiles et pénales.
      • Endommagement d’un réseau sensible (gaz, électricité HTA) : poursuites pénales possibles si des personnes sont blessées. ⚠️

      Les erreurs les plus fréquentes ? Déposer la déclaration trop tard (la veille du démarrage), négliger la classe de précision des plans, confier le terrassement à un intérimaire sans AIPR. On voit ces situations régulièrement — les conséquences sont toujours les mêmes.

      Autre piège courant : penser que la DT du maître d’ouvrage suffit. Elle ne remplace jamais votre propre déclaration. Chaque exécutant doit déposer la sienne, y compris les sous-traitants. Sur un chantier de 6 lots avec 3 sous-traitants, cela représente 9 déclarations distinctes. La charge est réelle, mais elle protège chaque intervenant.

      Exemple terrain — incident réseau faute de DICT

      Exemple terrain

      Situation typique sur un chantier de VRD. Une entreprise de 12 salariés intervient en réfection de voirie dans une commune rurale. Le conducteur de travaux dépose sa déclaration via le guichet unique. Résultat : 4 exploitants identifiés (Enedis, GRDF, syndicat des eaux, Orange).

      Les récépissés arrivent sous 7 jours. Eau et télécom : classe A. Électricité : classe B. Gaz : classe C (canalisation ancienne, non cartographiée). L’entreprise fait réaliser un sondage. Coût : 1 200 euros. Le sondage révèle que la canalisation passe 80 cm plus à l’est que prévu.

      Sans ce sondage, la pelle mécanique aurait accroché le gaz dès le deuxième jour. Conséquence évitée : fuite de gaz, évacuation du quartier, arrêt de chantier, amende de 15 000 euros minimum. Depuis cet épisode, le conducteur de travaux a intégré ce réflexe dans ses devis : chaque chantier avec un réseau en classe B ou C inclut une ligne « sondage préalable ».

      En pratique : le coût d’un sondage est toujours inférieur au coût d’un accident réseau. Intégrez-le systématiquement dans vos devis quand les plans sont en classe B ou C.

      Vous intervenez à proximité de réseaux enterrés et votre chantier présente des risques pour les travailleurs ? Le PPSPS intègre cette analyse. Si un coordonnateur SPS est désigné, il vérifiera que votre déclaration a bien été déposée. Et si vous recourez à un sous-traitant, vérifiez dans votre contrat de sous-traitance qui dépose la déclaration — c’est souvent source de litiges.

      Découvrir le guide PPSPS

      Mise à jour : avril 2026. Cet article tient compte de l’échéance du 1er juillet 2026 relative au géoréférencement obligatoire des réseaux (décret n°2011-1241, arrêté du 15 février 2012 modifié).

      La DICT est-elle obligatoire pour tous les chantiers ?

      Non. Elle est obligatoire uniquement quand vos travaux se situent à proximité de réseaux enterrés, aériens ou subaquatiques. Si vous ne creusez pas et ne travaillez pas à proximité de lignes, elle n’est pas requise.

      Qui doit déposer la DICT ?

      L’exécutant de travaux, c’est-à-dire l’entreprise qui va réaliser les travaux sur le terrain. Ce n’est pas le maître d’ouvrage (qui dépose la DT) ni le maître d’œuvre.

      Quel est le délai de réponse des exploitants ?

      Les exploitants de réseaux disposent de 9 jours ouvrés (hors jours fériés) pour vous transmettre leurs récépissés avec les plans de localisation de leurs ouvrages.

      Peut-on commencer les travaux sans avoir reçu toutes les réponses ?

      Non. Vous devez avoir reçu l’ensemble des récépissés avant de démarrer. Commencer sans réponse vous expose aux mêmes sanctions que l’absence de déclaration : jusqu’à 15 000 euros d’amende.

      Le sous-traitant doit-il déposer sa propre DICT ?

      Oui. Chaque exécutant de travaux doit déposer sa propre déclaration. Le sous-traitant ne peut pas se reposer sur celle du titulaire du marché. Vérifiez les clauses de votre contrat de sous-traitance.

      Quels risques en cas d'absence de DICT ?

      Amende jusqu’à 15 000 euros pour une personne physique et 75 000 euros pour une personne morale. En cas d’endommagement d’un réseau, vous vous exposez également à des poursuites pénales et civiles.

      Quelle différence entre DICT et AIPR ?

      La DICT est une déclaration administrative déposée avant les travaux. L’AIPR est une attestation de compétence individuelle qui certifie que le salarié a été formé aux risques liés aux réseaux. Les deux sont complémentaires et vérifiées lors des contrôles.

      Voir tous les articles
      Sébastien KVOT

      Articles similaires

      01/07/2022

      Contrat de sous-traitance BTP : modèle, clauses et checklist

      Clauses obligatoires, spécificités marchés publics, paiement direct et checklist avant signature : tout pour rédiger un contrat de sous-traitance BTP solide.

      En savoir plus
